Raport z placu budowy, cz. 1 - modernizacja ulic
02 grudnia 2020
Wraz z pandemią i znacznym uszczupleniem wpływów do miejskiego budżetu pojawiła się obawa czy uda się zrealizować zaplanowane na ten rok inwestycje. Pod koniec roku można uznać, że miasto poradziło sobie z pandemią - większość zakładanych projektów jest na ukończeniu.

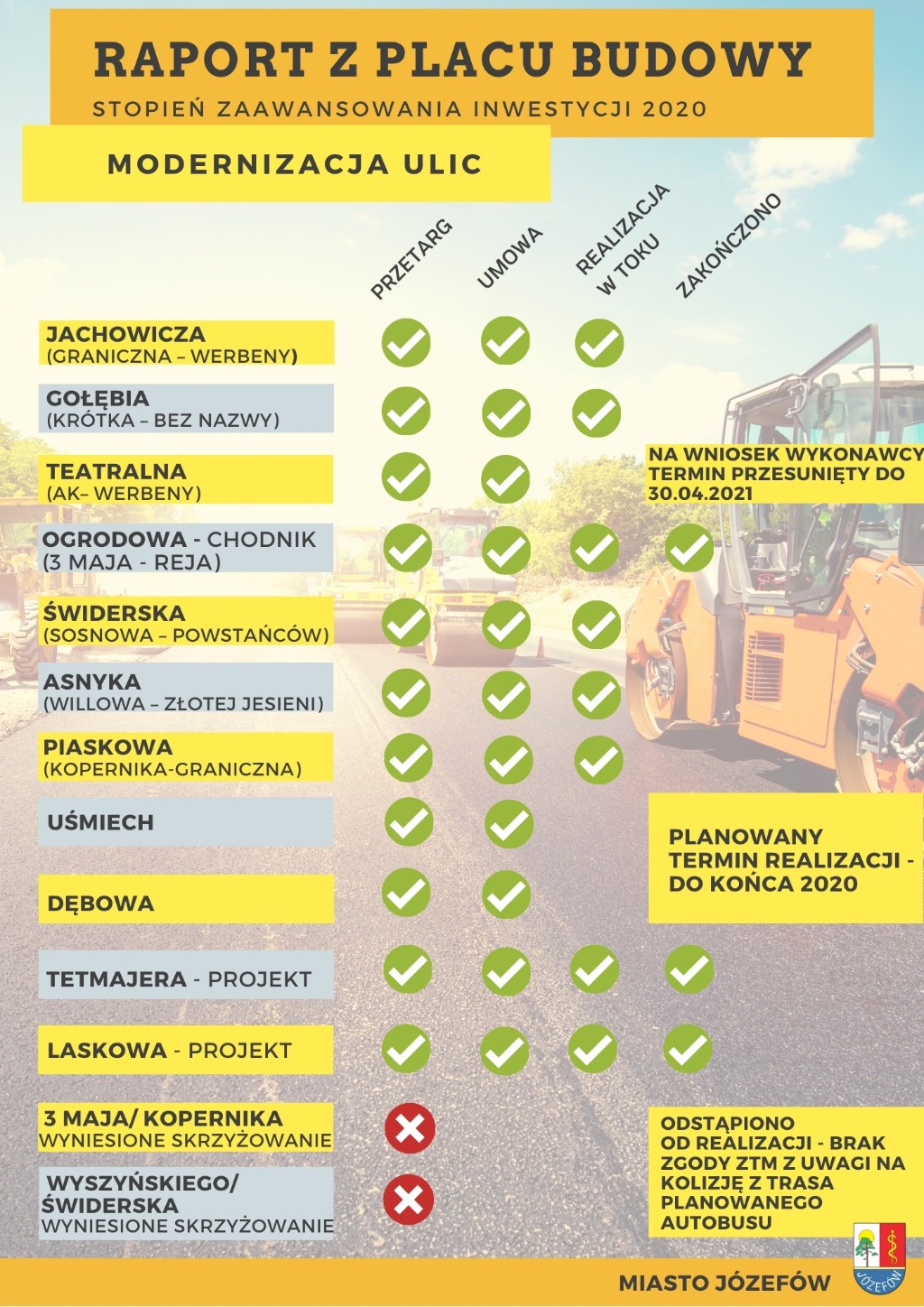

Przedstawiamy stan realizacji zaplanowanych na 2020 rok prac związanych z modernizacją dróg w Józefowie.
-
Projekt przebudowy ul. Tetmajera - zrealizowano (roboty planowane na 2021 r.)
-
Przebudowa pasa drogowego ul. Jachowicza (Graniczna – Werbeny) - w toku
-
Przebudowa pasa drogowego ul. Gołębiej (Krótka – bez nazwy za Kormoranów) - realizacja planowana do 15.12.2020
-
Przebudowa pasa drogowego ul. Teatralnej (Armii Krajowej – Werbeny) - z uwagi na zarażenie COVID wykonawca otrzymał zgodę na przesunięcie terminu zakończenia budowy do 30.04.2021
-
Przebudowa pasa drogowego w zakresie chodnika w ul. Ogrodowej (3 Maja - Reja) - zakończona,
-
Projekt przebudowy ul. Laskowej - zakończono, roboty planowane na 2021,
-
Przebudowa skrzyżowania drogi powiatowej (3 Maja) i gminnej (Kopernika) - odstąpiono od realizacji z uwagi na kolizję z trasa planowanego autobusu i brak zgody ZTM
- Przebudowa skrzyżowania drogi powiatowej (Kardynała Wyszyńskiego) i gminnej (Świderskiej) - jw.
- Remont jezdni w ul. Świderskiej (Sosnowa – Powstańców Warszawy) - w toku,
- Remont jezdni w ul. Asnyka (Willowa – Złotej Jesieni) - w toku
- Przebudowa jezdni ul. Dębowa - planowane wykonanie do końca br.
- Przebudowa jezdni ul. Uśmiech - planowane wykonanie do końca br.
- Wymiana nawierzchni ul. Piaskowej (Kopernika-Graniczna) - w toku
(Miasto Józefów)
