Raport z placu budowy: kultura, oświata i rekreacja
04 listopada 2021
Trwa przebudowa świdermajera na potrzeby Domu Nauki i Sztuki, w przygotowaniu są projekty Willi Kultura, zagospodarowania brzegów Świdra i Stacji Integracja. Przedstawiamy stan zaawansowania inwestycji z obszaru kultury, światy i rekreacji.
Od początku roku mieszkańcy mogą na bieżąco śledzić postępy w realizacji zaplanowanych na 2021 r. inwestycji na stronie: https://www.jozefow.pl/inwestycje-2021-3974 .
Poniżej prezentujemy część "Raportu z placu budowy" poświęconą modernizacji dróg, wg stanu na 28 października:

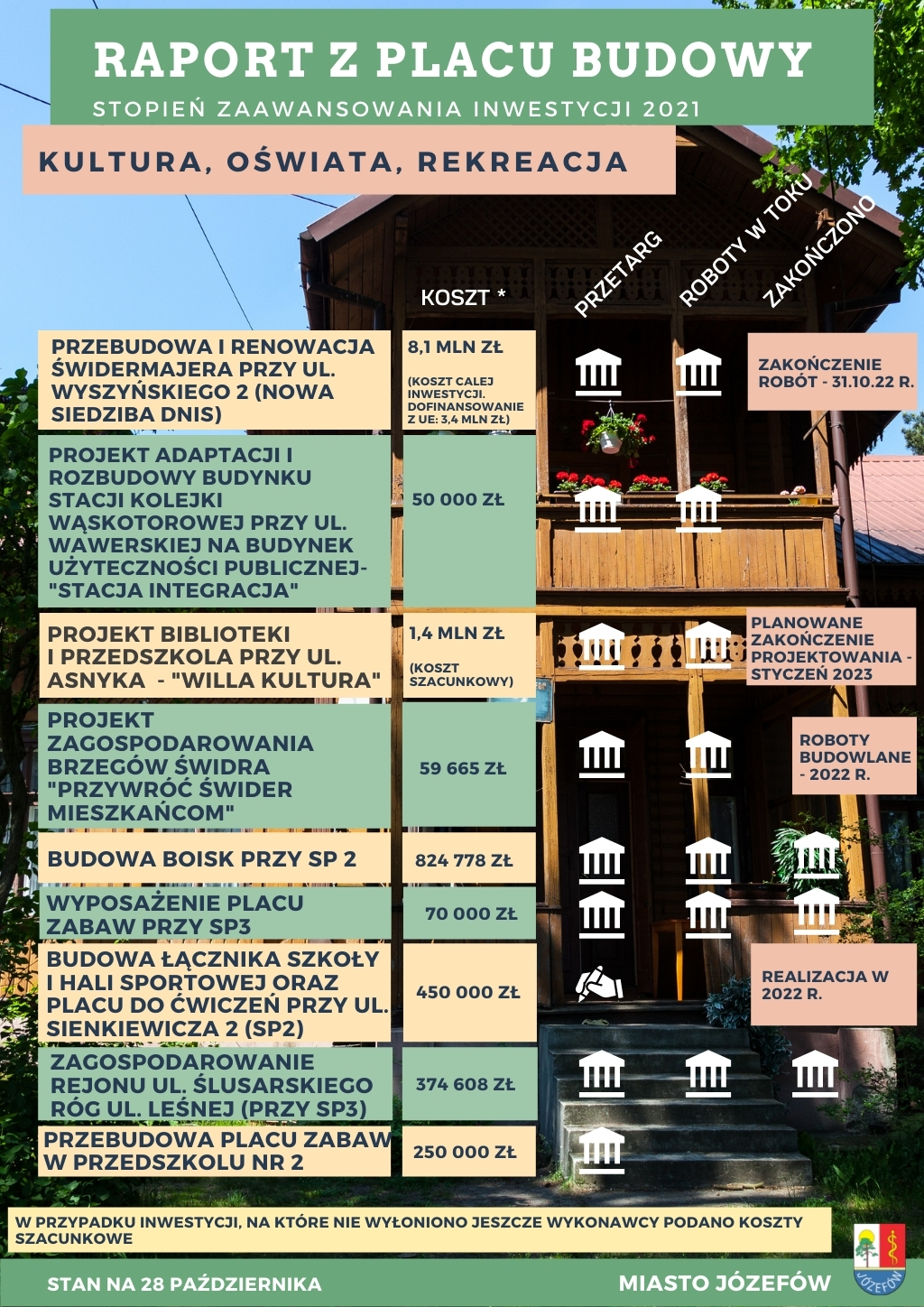

stan na 28 sierpnia:
- Przebudowa i renowacja świdermajera przy ul. Kardynała Wyszyńskiego 2 na potrzeby nowej siedziby Domu Nauki i Sztuki (całkowity koszt inwestycji: 8,1 mln zł w tym dofinansowanie unijne: 3,4 mln zł) - roboty budowlane w trakcie. Planowane zakończenie inwestycji - do 31 października 2022 r.
- Projekt rozbudowy i adaptacji budynku przy ul. Wawerskiej (dawna stacja kolejki wąskotorowej) na budynek użyteczności publicznej "Stacja Integracja"(koszt projektu: 50 000 zł) - projektowanie w trakcie.
- Projekt budowy przedszkola i biblioteki przy ul. Asnyka, "Willa Kultura" (w tym roku projekt, szacunkowy koszt: 1,4 mln zł, budowa w kolejnych latach) - umowa na projektowanie zawarta 7 czerwca. Planowane zakończenie fazy projektowania - styczeń 2023.
- Projekt zagospodarowania brzegów Świdra "Przywróć Świder mieszkańcom" (koszt projektu: 59 665 zł). Oczekiwanie na wydanie pozwolenia na budowę. Budowa planowana na przyszły rok).
- Budowa boisk przy Szkole Podstawowej nr 2, przy ul. Granicznej (koszt: 824 778 zł) - zakończono.
- Wyposażenie placu zabaw przy SP3 (koszt: 70 000 zł) - zakończono.
- Budowa łącznika między SP 2 (budynek przy ul. Sienkiewicza) i halą sportową oraz placu do ćwiczeń (koszt: 450 000 zł) -zakończono aktualizację projektu, przetarg na wykonanie w przygotowaniu, realizacja w 2022 r.
- Zagospodarowanie rejonu ul. Ślusarskiego/ róg Leśnej - parking przy SP3 (całkowity koszt 374 608 zł) - zakończono. Planowane są drobne roboty uzupełniające.
- Przebudowa placu zabaw w Miejskim Przedszkolu nr 2 przy ul. Sosnowej (koszt 250 000 zł). Umowa podpisana, termin realizacji - 2021 r.
Dodatkowo, dzięki oszczędnościom w budżecie możliwe będzie wykonanie/ rozpoczęcie dodatkowych projektów:
- zdroje wody pitnej: przy placu zabaw przy 3 Maja, przy placu zabaw przy Godebskiego - przetarg rozstrzygnięty, realizacja w 2022 r.
(Miasto Józefów)
