Raport z placu budowy wrzesień '22 - wod&kan

30 września 2022

Największa część budżetu inwestycyjnego w tym roku zostanie przeznaczona na budowę nowych odcinków wod-kan. Przy okazji - czy wiecie, że z miejskiej kanalizacji korzysta już 94% mieszkańców?. A jak idą postępy w budowie tej infrastruktury? Sprawdźcie w "Raporcie z placu budowy".



Poniżej raport z budowy sieci wodociągowej i kanalizacyjnej, a pozostałe raporty dostępne na stronie: https://www.jozefow.pl/inwestycje-2022-4684

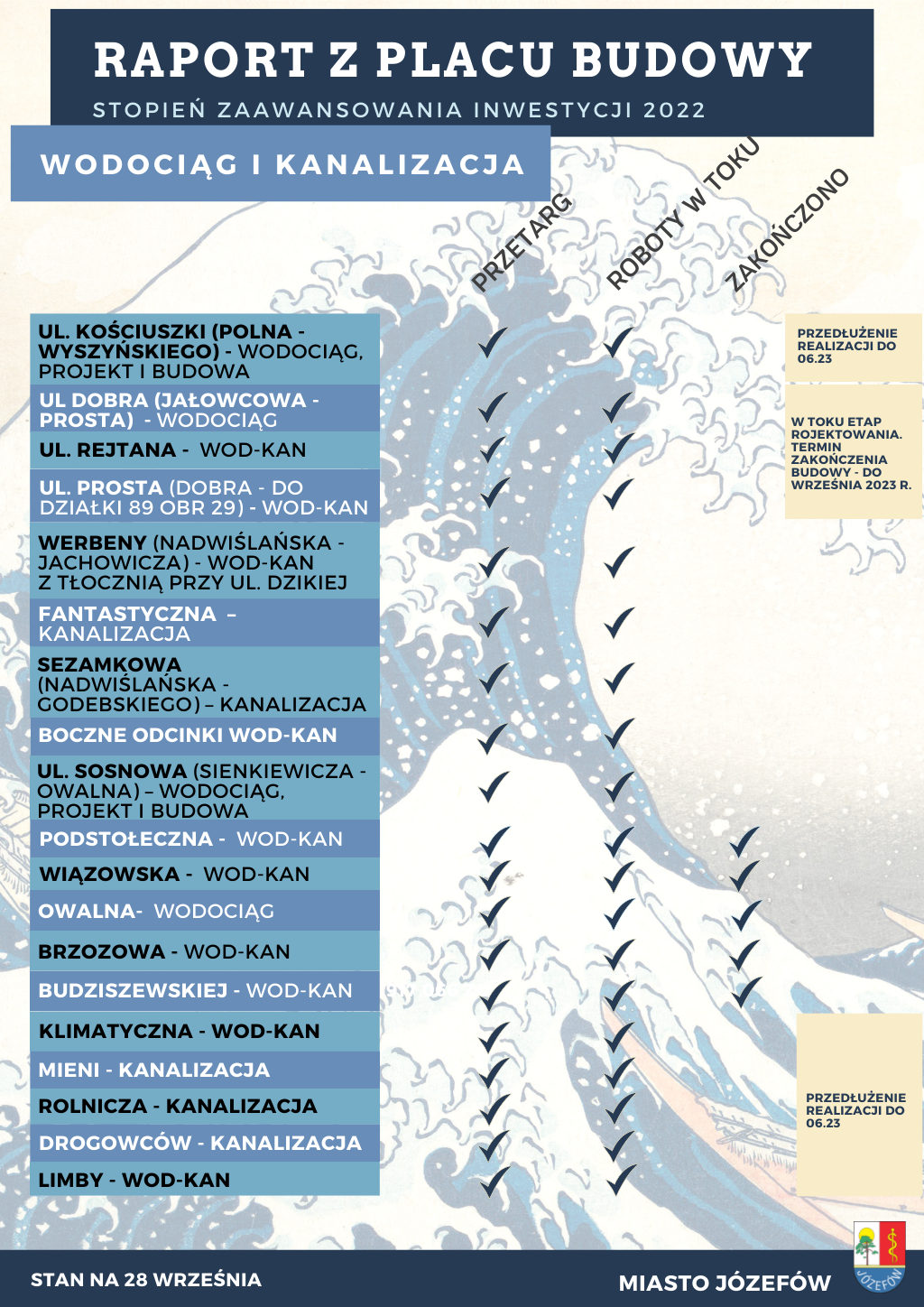

Lista inwestycji i stopień zaawansowania realizacji.





(Stan na 28.09.2022)

  • Kościuszki (Polna - Wyszyńskiego) – wodociąg, projekt i budowa. Prace w toku, możliwe zawarcie aneksu przedłużającego termin do 30.06.2023 z uwagi na przedłużające się uzgodnienia przejęcia gwarancji na nawierzchnię z MZDW.
  • Poniższe ulice - zawarto nową umowę w trybie „zaprojektuj i wybuduj” z terminem zakończenia budowy do września 2023 r. Obecnie trwa etap projektowania.
    • ul Dobra (Jałowcowa – Prosta) – wodociąg,
    • Rejtana - wodociąg i kanalizacja,
    • Prosta (Dobra - do dz.ew.89) – wodociąg i kanalizacja.
  • Projekt obejmujący poniższe ulice - prace w toku, termin zakończenia 30.11.2022 r.:
    • Werbeny (Nadwiślańska - Jachowicza) - wodociąg i kanalizacja z tłocznią przy ul. Dzikiej,
    • Sezamkowa (Nadwiślańska - Godebskiego) – kanalizacja,
    • Fantastyczna – kanalizacja.
  • Budowa odcinków bocznych sieci wodociągowej i kanalizacyjnej w pasach drogowych – umowa zawarta, prace w toku, zakończenie 30.11.2022.
  • Sosnowa (od ul. Sienkiewicza do ul. Owalnej) – wodociąg, projekt i budowa– umowa zawarta, prace w toku, zakończenie 30.11.2022r.
  • Kontynuacja rozbudowy sieci wodociągowej i kanalizacji sanitarnej na terenie Józefowa – roboty budowlane:
    • Podstołeczna (wod-kan) - zrealizowano (wykonawca został zobowiązany do poprawek)
    • Wiązowska (kanalizacja) - zrealizowano
    • Brzozowa, Budziszewskiej (+sięgacz do Brzozowej)– zrealizowano
    • Owalna - zrealizowano
  • Poniższe ulice - w toku zawarcie aneksu przedłużającego termin do 30.06.2023 z uwagi na trudności w zaopatrzeniu i dostępie do ww. ulic z uwagi na prowadzony na zlecenie MZDW remont drogi 721.
    • Klimatyczna (wod-kan),
    • Mieni (kanalizacja),
    • Rolnicza (kanalizacja),
    • Drogowców (kanalizacja)
    • Limby (wod-kan).



Raporty z realizacji pozostałych inwestycji



(Miasto Józefów)
Portal wykorzystuje pliki cookies. Korzystanie z witryny oznacza zgodę na ich zapis lub wykorzystanie.
Więcej informacji znajdziesz w naszej Polityce Prywatności.
Akceptuję politykę prywatności portalu. zamknij
