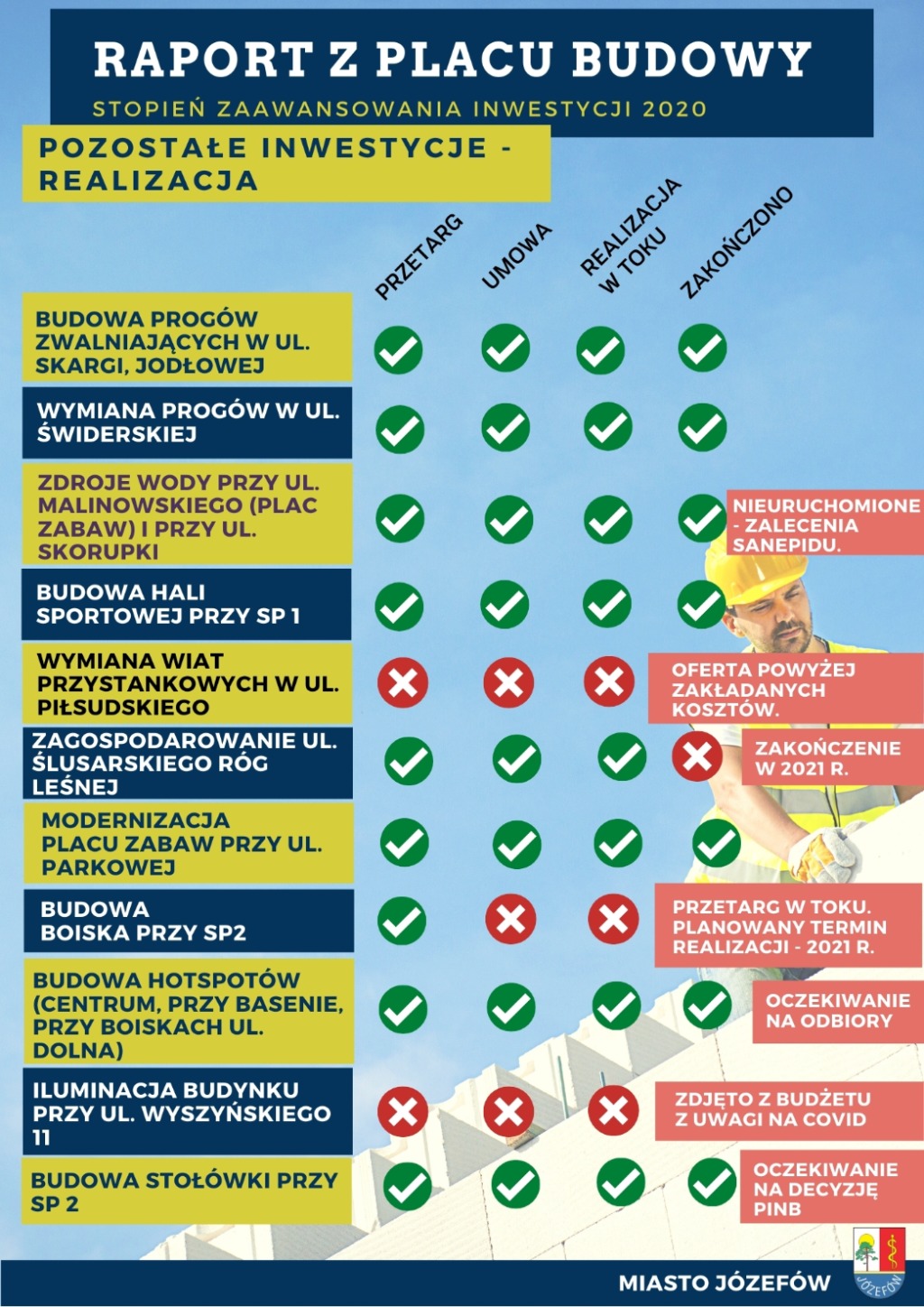

Raport z placu budowy, cz. 4 - pozostałe inwestycje (realizacja)
18 grudnia 2020
Wraz z pandemią i znacznym uszczupleniem wpływów do miejskiego budżetu pojawiła się obawa czy uda się zrealizować zaplanowane na ten rok inwestycje. Pod koniec roku można uznać, że miasto poradziło sobie z pandemią - większość zakładanych projektów jest na ukończeniu.
Przedstawiamy stan realizacji pozostałych (obok oświetlenia, budowy ulic i sieci wod-kan) inwestycji zaplanowanych na 2020 rok.
- Budowa progów zwalniających w pasach dróg gminnych – ul. Piotra Skargi, ul. Jodłowa - wykonano.
- Wymiana gotowych progów z tworzywa sztucznego na progi z kostki betonowej w ul. Świderskiej - wykonano.
- Zdroje wody pitnej - przy placu zabaw, ul. Malinowskiego i w parku kieszonkowym przy ul. Skorupki - wykonano. Zgodnie z zaleceniami Sanepidu (covid) zdroje nie zostały jeszcze uruchomione.
- Budowa hali sportowej przy Szkole Podstawowej nr 1 - wykonano.
- Wymiana wiat przystankowych w ul. Piłsudskiego wraz z zagospodarowaniem terenu - kwota najniższej oferty znacznie przewyższyła szacowaną wartość projektu, a także środki finansowe przeznaczone na jego realizację. – inwestycja odłożona.
- Zagospodarowanie rejonu ul. Ślusarskiego róg ul. Leśnej - dokończenie w 2021 r.
- Modernizacja placu zabaw przy ul. Parkowej - wykonano.
- Budowa boiska przy SP2 - przetarg w toku, oferty zostały otwarte, wykonawca jest w trakcie wyłaniania. Planowany termin realizacji - 2021 r.
- „Propagowanie łączności internetowej w społecznościach lokalnych – WIFI4EU w Józefowie” (dofinansowanie 15.000 euro z UE, budowa hotspotów w centrum miasta, przy basenie, przy boiskach - ul. Dolna) - wykonano, oczekiwanie na odbiory.
- Projekt i wykonanie iluminacji budynku przy ul. Wyszyńskiego 11” - zrezygnowano z realizacji - oszczędności na skutek covid19.
- Budowa stołówki przy SP1 - zakończono, oczekiwanie na decyzję PINB.
