Wodociąg i kanalizacja

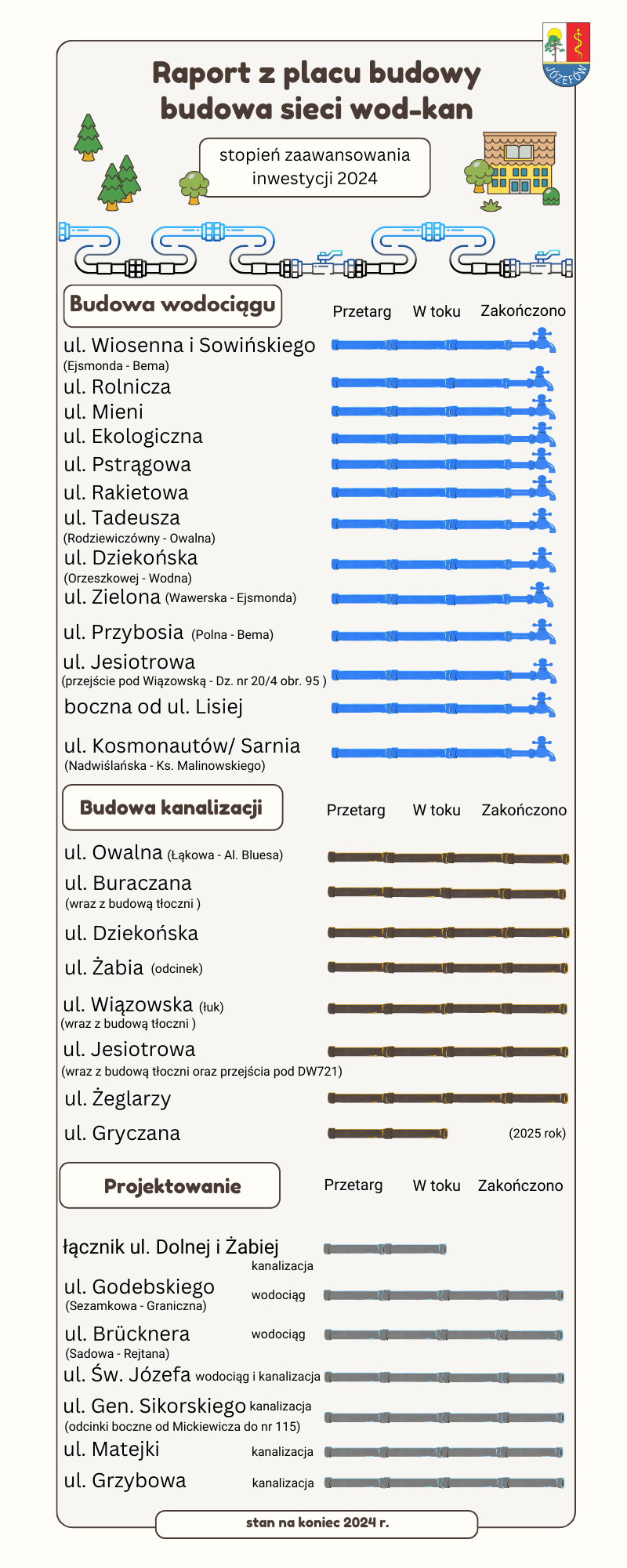

Inwestycje z zakresu sieci wodociągowych i kanalizacyjnych zaplanowane w budżecie miasta na 2024 rok:
Stan na 9 października 2024 r.
PROJEKT I BUDOWA:
- wodociąg, ul. Wiosennej i Sowińskiego (Ejsmonda - Bema) - roboty zakończone, w trakcie odbiorów
- wodociąg i kanalizacja w drodze KDL1 (za PSZOK) – dokumentacja projektowa w trakcie wykonania, realizacja robót planowana na 2025 rok
- wodociąg w ul. Rolniczej (Wiązowska - do końca) – roboty budowlane w toku; planowane zakończenie październik 2024
- wodociąg w ul. Mieni (Wiązowska - do końca) - dokumentacja projektowa odebrana, rozpoczęcie robót planowane w II połowie października; planowane zakończenie listopad 2024
- wodociąg w ul. Ekologicznej - dokumentacja projektowa odebrana, rozpoczęcie robót planowane w II połowie października; planowane zakończenie listopad 2024
- wodociąg w ul. Pstrągowej (Wiązowska - do Świdra)– dokumentacja projektowa wykonana (w trakcie odbiorów), planowane rozpoczęcie robót planowane w II połowie października; planowane zakończenie listopad 2024
- kanalizacja w łączniku od ul. Wiązowskiej (pomiędzy Dolną i Żabią) – dokumentacja projektowa w trakcie wykonania, realizacja robót planowana na 2025
- wodociąg w ul. Rakietowej – roboty budowlane w toku; planowane zakończenie październik 2024
- kanalizacja w ul. Owalnej (Łąkowa - Al. Bluesa), - roboty zakończone, w trakcie odbiorów
- wodociąg w ul. Tadeusza (Rodziewiczówny - Owalna) zakończone
- wodociąg i kanalizacja w ul. Dziekońskiej (Orzeszkowa - Wodna) - roboty budowlane w toku; planowane zakończenie październik 2024
- wodociąg w ul. Zielonej (Wawerska - Ejsmonda) - zakończone
- wodociąg w ul. Przybosia (Polna - Bema) roboty zakończone, w trakcie odbiorów
- kanalizacja, odcinek ul. Żabiej, - dokumentacja projektowa w trakcie wykonania, rozpoczęcie robót planowane w listopadzie; planowane zakończenie grudzień 2024
- Projektowanie i budowa odcinków bocznych sieci wodociągowej i kanalizacyjnej w pasach drogowych – 2 umowy zakończone, 2 kolejne w trakcie wykonania
- Budowa sieci wodociągowej w ul. Jesiotrowej na odc. Wiązowska – dz. 95-20/4 roboty zakończone, w trakcie odbiorów
- Budowa sieci wodociągowej w ul. Jesiotrowej – przejście pod DW 721 roboty zakończone, w trakcie odbiorów
- Budowa sieci wodociągowej w ul. Bocznej od Lisiej na odc. Lisia – istniejący wodociąg w drodze 18KUD– zakończone
- Budowa sieci kanalizacji sanitarnej grawitacyjnej w ul. Jesiotrowej – roboty zakończone, w trakcie odbiorów
- Budowa sieci kanalizacji sanitarnej tłocznej wraz z tłocznią ścieków w ul. Jesiotrowej– roboty zakończone, w trakcie odbiorów
- Budowa sieci kanalizacji sanitarnej tłocznej (przejście pod DW721) w ul. Jesiotrowej– roboty zakończone, w trakcie odbiorów
- Budowa sieci kanalizacji sanitarnej tłocznej wraz z tłocznią ścieków w ul. Wiązowskiej (tzw. łuk do nr 78, 80) – zakończone
- Budowa sieci kanalizacji sanitarnej w ul. w ul. Żeglarzy na odc. Kosmonautów – Werbeny roboty zakończone, w trakcie odbiorów
- Budowa sieci kanalizacji sanitarnej w ul. Gryczanej (Nowowiejska - Nadwiślańska) – planowane do wykonania w 2025 (roboty przygotowawcze: przebudowa sieci telekomunikacyjnej i gazowej planowane do wykonania w październiku 2024)
- Budowa sieci kanalizacji sanitarnej grawitacyjnej w ul. Buraczanej na odc. Nadwiślańska-Nowowiejska– roboty zakończone, w trakcie odbiorów
- Budowa sieci kanalizacji sanitarnej tłocznej wraz z tłocznią ścieków w ul. Buraczanej na odc. Nadwiślańska-Nowowiejska) – roboty zakończone, w trakcie odbiorów
- sieć wodociągowa w ul. Kosmonautów i Sarniej (Nadwiślańska – Ks. Malinowskiego – zakończone
PROJEKT:
- wodociąg w ul. Godebskiego (Sezamkowa - Graniczna) – w trakcie. Termin wykonania projektu przedłużony do listopada 2024
- wodociąg w ul. Brucknera (Sadowa - Rejtana) - w trakcie. Termin wykonania projektu październik 2024
- wodociąg i kanalizacji w ul. Św. Józefa (boczna Polnej - dz. 16-59/1) – zakończono
+ budowa odcinków bocznych – projekt kanalizacji w Sikorskiego (od Mickiewicza do nr 115) – w trakcie, termin wykonania projektu październik 2024.
+ projektowanie sieci kanalizacyjnej w ul. Matejki i Grzybowej (zadanie wprowadzone w trakcie roku) - w trakcie, termin wykonania projektu listopad 2024.
